3.4 разработчик (developer): Организация, которая отвечает за развитие и функционирование умного города путем организации инфраструктуры умного города (3.13) полностью или частично.
Примечания
1 Разработчик может поручить операторам (3.6) эксплуатировать и поддерживать инфраструктуры умных городов (3.13).
Пример - Частный разработчик, муниципалитет.
3.5 владелец инфраструктуры (infrastructure owner): Организация, владеющая инфраструктурой города, который является или может стать умным.
Примечания
1 Владелец инфраструктуры может поручить операторам (3.6) эксплуатировать и поддерживать инфраструктуру умного города (3.13).
Пример - Владелец железнодорожных путей, владелец канализационных линий, муниципалитет.
3.6 оператор (operator): Организация, ответственная за эксплуатацию и поддержание инфраструктуры города, который является или может стать умным.
Примечания
1 Оператор может поручить поставщикам услуг (3.7) предоставить часть или всю инфраструктуру(ы) умного города (3.13).
3 Поставщик услуг является частью оператора. Оператор включает в себя поставщиков услуг.
Пример - Оператор железной дороги, энергетическая компания.
3.7 поставщик услуг (service provider): Организация, ответственная за обеспечение части или всей инфраструктуры умного города (3.13).
Пример - Системный интегратор, поставщик компонентов, разработчик ИКТ.
3.8 консультант (consultant): Организация, которая на основе своего опыта оказывает консультационные услуги или проектирует решения с целью содействия разработчикам (3.4), владельцам инфраструктуры (3.5), операторам (3.6), поставщикам услуг (3.7), органам исполнительной власти (3.9) или инвесторам (3.11) в разработке, эксплуатации и обслуживании инфраструктуры умного города (3.13).
Пример - Строительная фирма, градостроительная фирма.
3.9 органы исполнительной власти (community authority): Организация, которая разрабатывает и поддерживает правила обеспечения безопасности, качества и других важных характеристик инфраструктуры умного города (3.13).
Пример - Правительственное учреждение.
3.10 регулятор (regulator): Учреждение или организация, которая контролирует конкретные эксплуатирующие организации в рамках нормативных документов.
Пример - Правительственное учреждение.
3.11 инвестор (investor): Организация, инвестирующая в развитие инфраструктуры умного города (3.13).
Пример - Банк развития, коммерческий банк.
3.12 кредитор (lender): Организация, предоставляющая кредиты разработчикам (3.4), владельцам инфраструктуры (3.5) и операторам (3.6) инфраструктуры умного города (3.13).
Пример - Банк развития, коммерческий банк.

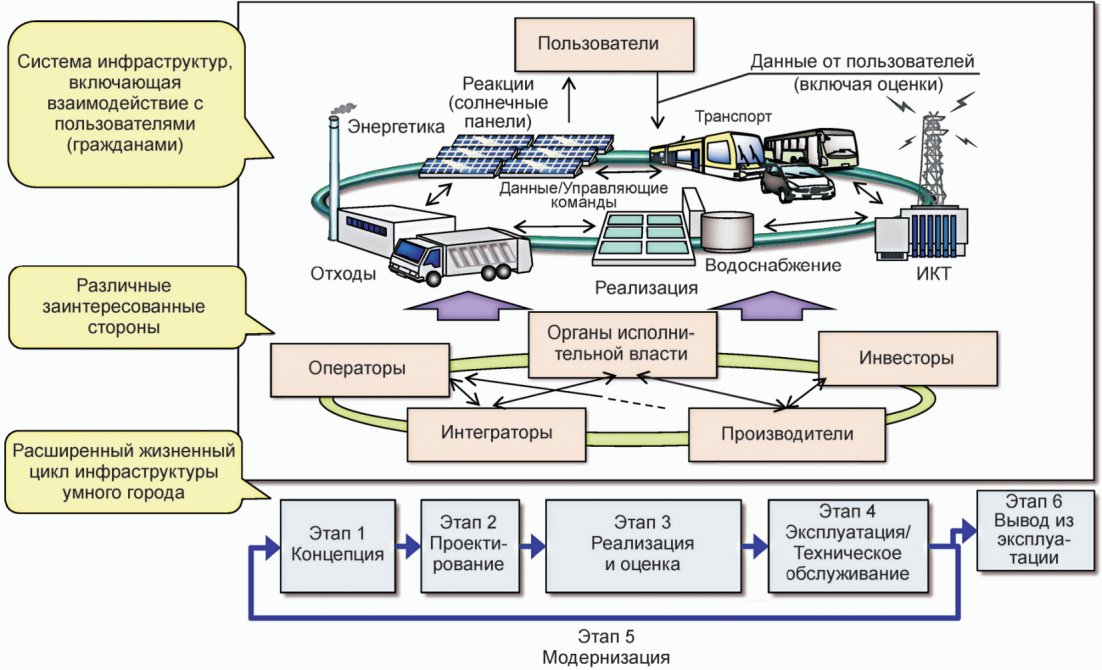

3.13 инфраструктура умного города (smart community infrastructure): Инфраструктура города с улучшенными технологическими характеристиками, проектирование, эксплуатация и обслуживание которой проводятся для устойчивого развития и адаптивности города.

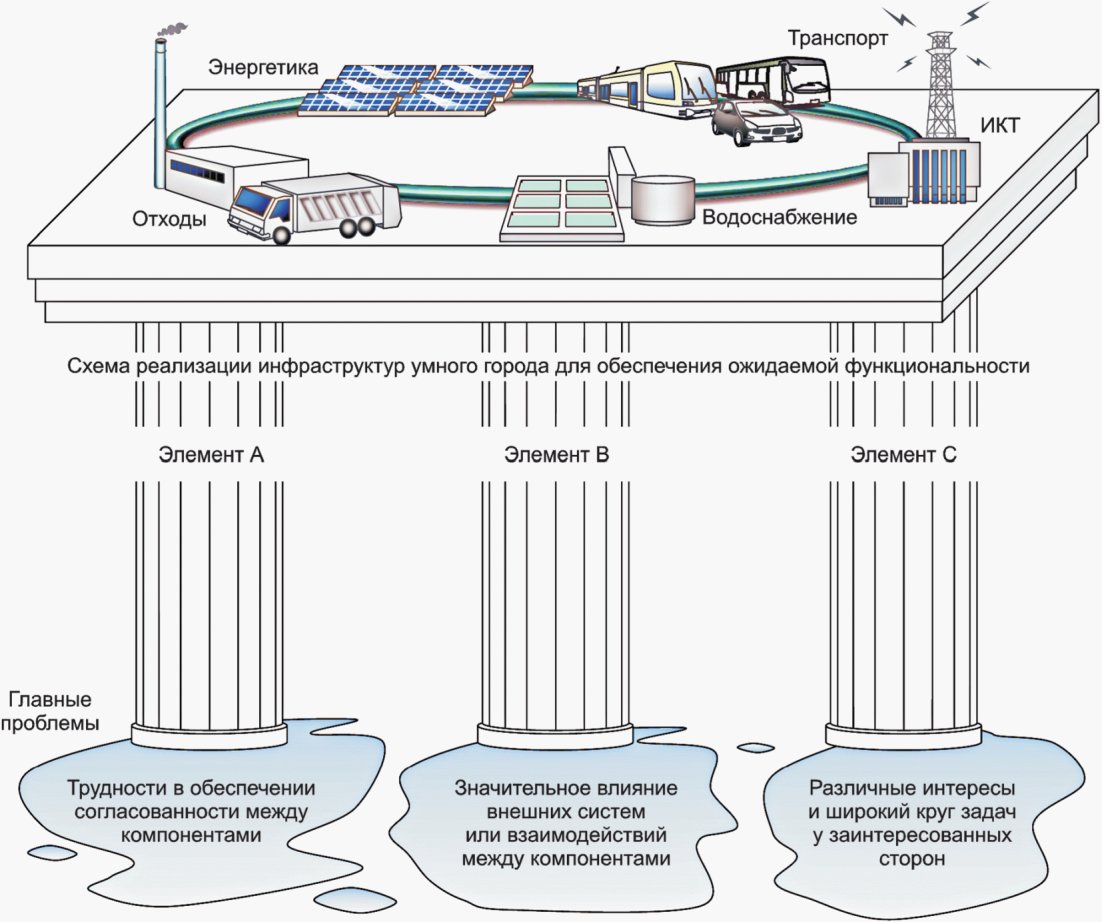

В целях унификации подхода при разработке, модернизации и эксплуатации городских цифровых систем, приложений и услуг используется единая четырехуровневая архитектура [1] (см. рисунок 3).

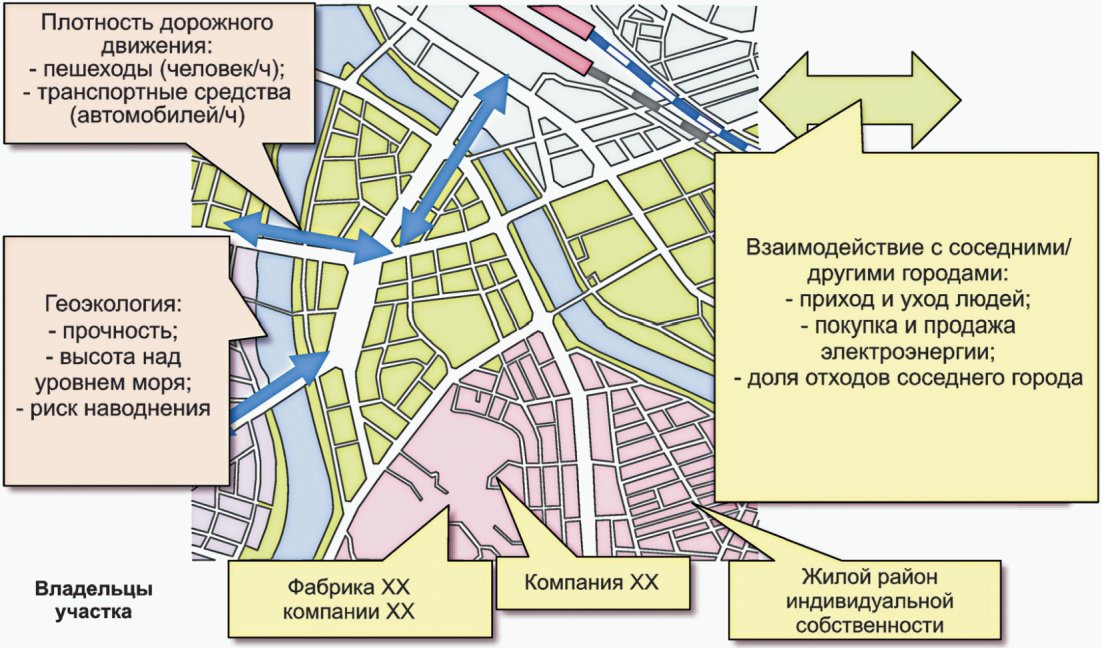

![]() умного города по [1]
На этом уровне формируются требования ко всей экосистеме и интерфейсам цифровой экономики города со стороны граждан, бизнеса, научного сообщества и органов исполнительной власти, а также осуществляется контроль гражданами качества предоставляемых цифровых услуг и их участие в управлении городом.
На этом уровне находятся информационные системы, приложения и услуги в электронной форме, относящиеся ко всем отраслям цифровой экономики и социальной сферы.
Уровень состоит из общегородских платформ данных и аналитических систем, которые выполняют сбор, очистку, верификацию, структурирование, анализ, консолидацию, обогащение данных, получаемых из информационных систем и ресурсов города и из независимых источников, для обеспечения потребностей органов исполнительной власти города, делового сообщества и граждан.
Данный уровень включает телекоммуникационные сети и системы, центры хранения и обработки данных, системы обеспечения информационной безопасности, систему видеонаблюдения, систему оповещения.
В настоящем разделе определены основные преимущества применения настоящего стандарта для разных заинтересованных сторон.
Применение настоящего стандарта позволяет:
a) оценить стоимость эксплуатации и обслуживания при планировании и составлении бюджета проекта на начальном этапе;
b) выявить проблемы и необходимые действия на протяжении всего жизненного цикла и в максимальной степени учесть их при планировании и составлении бюджета;
c) упростить распределение и понимание ответственности, связанной с проблемами и необходимыми действиями, между заинтересованными сторонами;
d) эффективно распределять и оптимизировать энергетические, материальные, человеческие и денежные ресурсы;
e) сократить выбросы CO2 и нагрузки на окружающую среду путем эффективного распределения и оптимизации энергетических и материальных ресурсов;
f) способствовать координации и сотрудничеству заинтересованных сторон.
Применение настоящего стандарта позволяет:
a) выявить синергетические возможности и риски, связанные с взаимодействием нескольких инфраструктур умного города;
b) обеспечить безопасность и защищенность города, способствовать разработке норм, связанных с инфраструктурой и деятельностью города, с учетом данных о рисках.
Применение настоящего стандарта позволяет:
a) принять решение об инвестировании/кредитовании с учетом выявленных рисков на более раннем этапе;
b) отслеживать статус проекта с целью контроля вложенных инвестиций/предоставленного кредита.
Применение настоящего стандарта позволяет:
a) достичь высокой эффективности и качества всей инфраструктуры умного города;
b) осуществлять эффективное управление закупками и проектами, предотвращая переделки из-за несогласованности или несоответствия компонентов;
c) способствовать подотчетности по соответствию целям и потребностям развития инфраструктуры;
d) обеспечить эффективные процессы эксплуатации и обслуживания инфраструктуры умного города;
e) обеспечить эффективное управление рисками с использованием механизмов страхования.
Применение настоящего стандарта позволяет:
a) уточнить системные требования к поставщикам услуг;
b) предоставить способы эффективного управления проектами и подотчетности в отношении того, насколько система способствует достижению целей и удовлетворению потребностей для развития инфраструктуры умного города.
Применение настоящего стандарта позволяет:
a) способствовать активному участию в качестве заинтересованной стороны в процессах планирования и эксплуатации инфраструктуры умного города посредством, например, обмена данными и сбора пользовательских данных;
b) обеспечить экономически эффективную инфраструктуру умного города, приемлемую для пользователей с финансовой точки зрения;
c) повысить качество жизни в результате более эффективной и надежной работы инфраструктуры как единой системы;
d) избежать помех для жизни граждан в процессе разработки инфраструктуры умного города, путем оптимизации планов разработки с учетом взаимодействия с гражданами.
В настоящем разделе определены этапы жизненного цикла инфраструктуры умного города и приведены примеры мероприятий, проводимых на каждом из них. Данные этапы не являются регламентирующими.
![]() ![]() Концепция умного города определяет приоритеты, цели и задачи государственного управления и развития в сфере цифровых технологий города.
Процесс разработки концепции умного города состоит из 5 этапов [2]:
a) формирование экспертной группы (Проектный офис "Умного города"), в которую входят представители городской администрации во главе с мэром, представители научной общественности, деловых кругов, для организации разработки концепции;
b) проведение социологических исследований, уточняющих: как граждане относятся к "умным технологиям" в городской среде; готовы ли они ими пользоваться;
c) организация научных конференций с привлечением ведущих отечественных и зарубежных экспертов по проблемам умного города;
d) предложение ведущим вузам, исследовательским центрам города или департаменту информационных технологий города разработать несколько альтернативных концепций умного города (возможно использование системы грантов). При этом место разработки концепции зависит от специфики города, где именно сконцентрированы специалисты в цифровых технологиях и стратегии. Организация публичного конкурса проектов с привлечением городских СМИ. Организация слушаний проектов в Общественной палате города и городской думе;
e) выбор лучшего проекта в результате общественных обсуждений. Доработка проекта в Проектном офисе с помощью экспертов и преобразование его в дорожную карту, которая принимается руководством города как стратегический план на определенный период (5 - 10 лет).
Примером концепции умного города является концепция "Умный город-2030" города Москвы [1].
6.3.1 Концепция инфраструктуры (этап 2-1)
Целью данного этапа является разработка концепции инфраструктуры умного города в соответствии с концепцией умного города (рисунок 6).

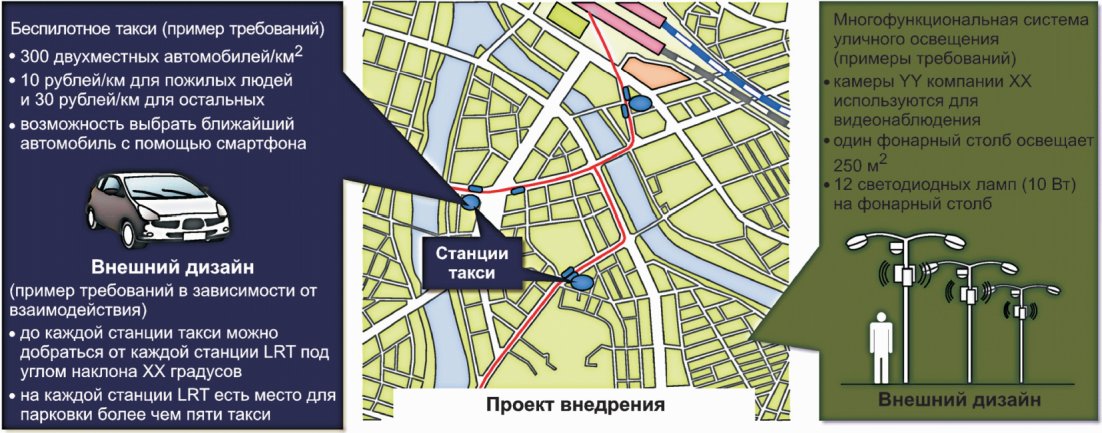

![]() На данном этапе:
a) разработчики или консультанты определяют цели инфраструктуры как единой системы и пути их достижения;
b) консультанты разрабатывают перечень возможных критических рисков;
c) разработчики или консультанты предлагают общие решения для различных инфраструктур с учетом различных потребностей и целей инфраструктуры. Решения должны быть основаны на принципе интегрированности и отсутствия дублирования.
Критерии отбора консультантов должны учитывать соответствующую квалификацию консультантов, необходимую для осуществления проекта, а не стоимость их услуг. Консультанты с подтвержденным опытом в подобных проектах имеют решающее преимущество.
Примечание - Граждане могут участвовать в разработке на данном этапе жизненного цикла инфраструктуры умного города.
6.3.2 План (этап 2-2)
Целью данного этапа является разработка плана для инфраструктуры умного города в соответствии с концепцией инфраструктуры (см. рисунок 7).

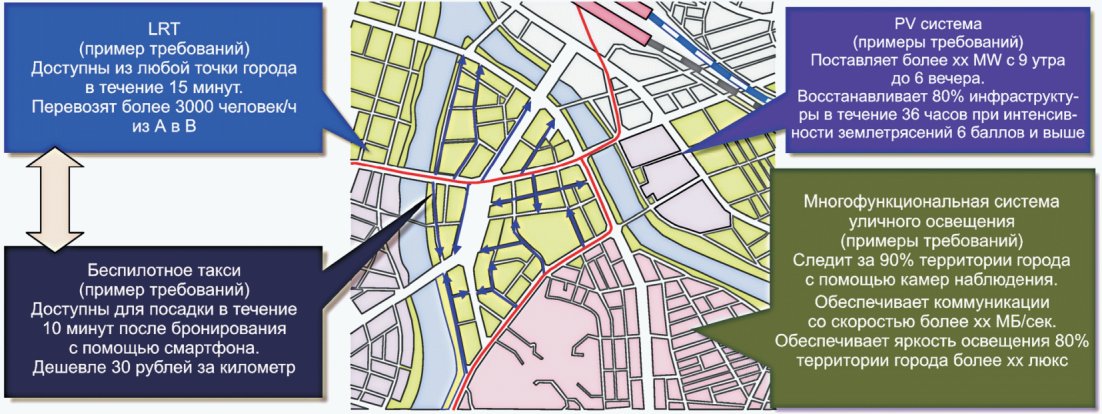

![]() На данном этапе:
a) разработчики и консультанты должны найти решения, которые являются общими или применимыми для различных инфраструктур или позволяют осуществлять обмен данными или общий мониторинг и контроль различных инфраструктур;
b) разработчики или консультанты определяют объединение инфраструктур для реализации концепции инфраструктуры;
c) разработчики или консультанты определяют основные требования к функциям каждой системы инфраструктуры;
d) разработчики выбирают владельца инфраструктуры или оператора каждой системы инфраструктуры [например, работа частной компании по схеме государственно-частного партнерства (ГЧП)];
e) консультанты определяют интерфейсы взаимодействия с внешними/существующими инфраструктурами и проводят оценку рисков, связанных с этими интерфейсами.
Примечание - Граждане могут участвовать в разработке на данном этапе жизненного цикла инфраструктуры умного города.
6.3.3 Проект (этап 2-3)
Целью данного этапа является разработка проекта инфраструктуры умного города в соответствии с ее планом (см. рисунок 8).

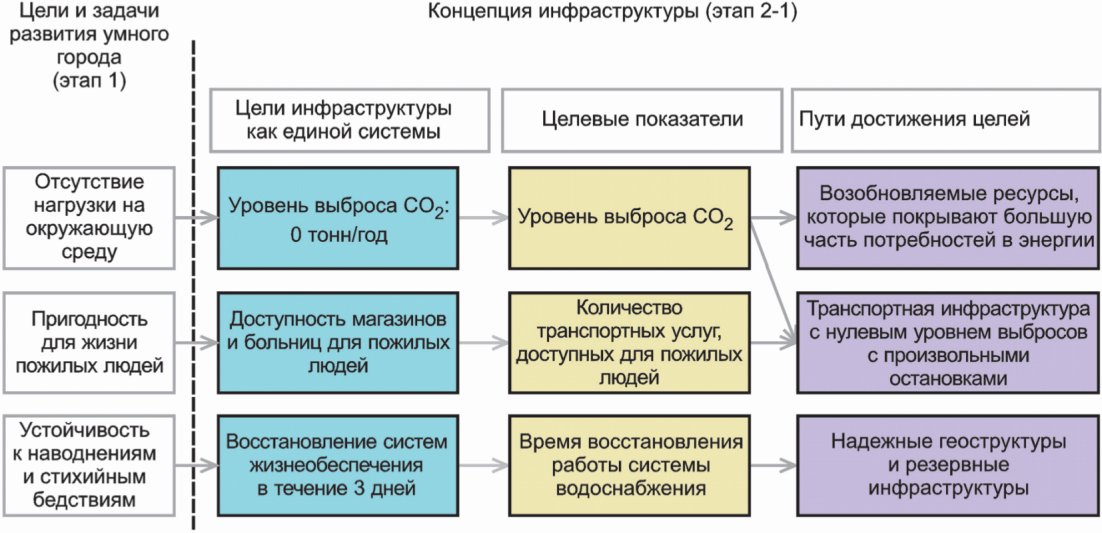

![]() На данном этапе консультанты:
a) определяют внешние (количественные) характеристики каждой системы инфраструктуры (уточнение состава системы является необязательным);
b) определяют важные характеристики, такие как стоимость, уровень выбросов CO2 и автономность каждой системы инфраструктуры;
c) определяют мероприятия по эксплуатации и обслуживанию с целью учета стоимости проекта на протяжении всего жизненного цикла или совокупной стоимости владения (TCO);
d) проводят оценку рисков в соответствии с проектом.
6.3.4 Проект внедрения (этап 2-4)
Целью данного этапа является разработка проекта внедрения инфраструктуры умного города в соответствии с ее планом (см. рисунок 9).

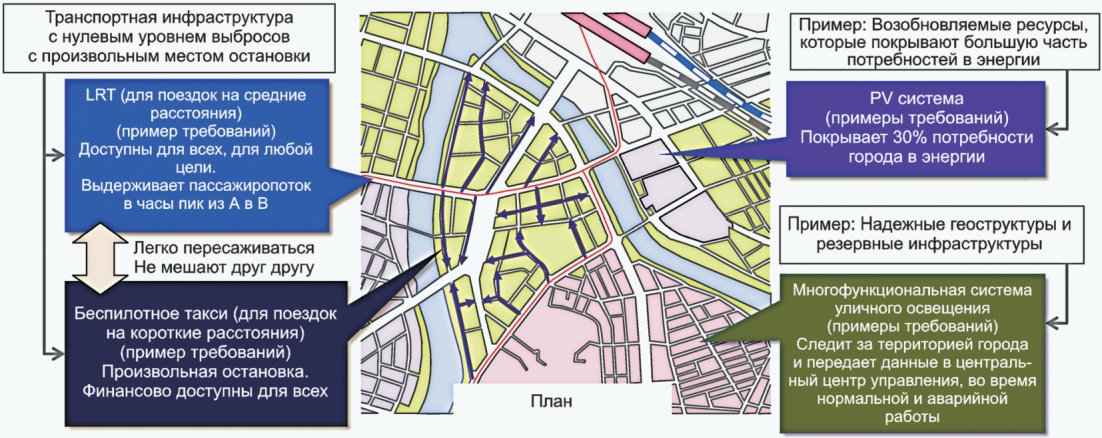

![]() На данном этапе:
a) операторы или поставщики услуг разрабатывают проект внедрения;
b) консультанты проводят оценку рисков в соответствии с разработанным проектом внедрения.
6.3.5 Проведение торгов (этап 2-5)
Целью данного этапа является определение победителя торгов. Проведение торгов проводится согласно законодательству Российской Федерации.
6.4.1 Производство и монтаж (этап 3-1)
На данном этапе проводится производство и монтаж необходимых компонентов инфраструктуры умного города в соответствии с проектом внедрения.
6.4.2 Индивидуальные и комплексные испытания и валидация (этап 3-2)
На данном этапе проводятся индивидуальные и комплексные испытания и валидация инфраструктуры умного города. Объектом индивидуальных испытаний является конкретный компонент, подсистема или система инфраструктуры умного города. С помощью индивидуальных испытаний определяется соответствие компонента, подсистемы или системы определенным требованиям. Объектом комплексных испытаний является совокупность нескольких компонентов, подсистем, систем или инфраструктур умного города. С помощью комплексных испытаний определяется соответствие совокупностей определенным требованиям (см. рисунок 10).

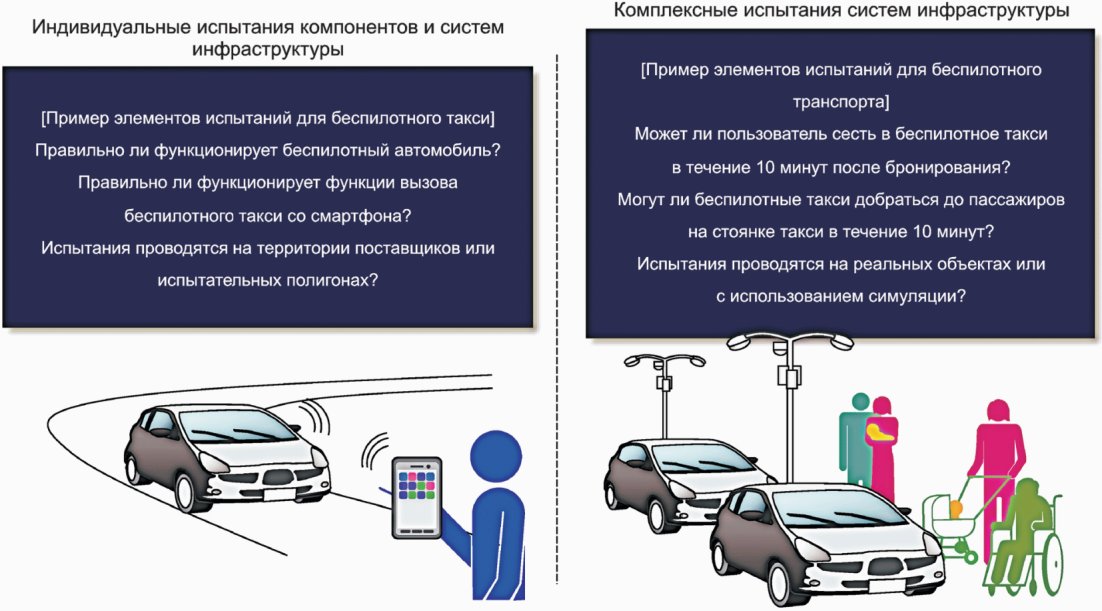

![]() испытаний и валидации
На данном этапе:
a) поставщики услуг и/или третьи стороны проводят индивидуальные испытания компонентов и систем инфраструктуры, а также комплексные испытания систем инфраструктуры;
b) разработчики, владельцы инфраструктуры и операторы принимают или отклоняют компоненты, подсистемы, системы или инфраструктуры умного города по результатам испытаний.

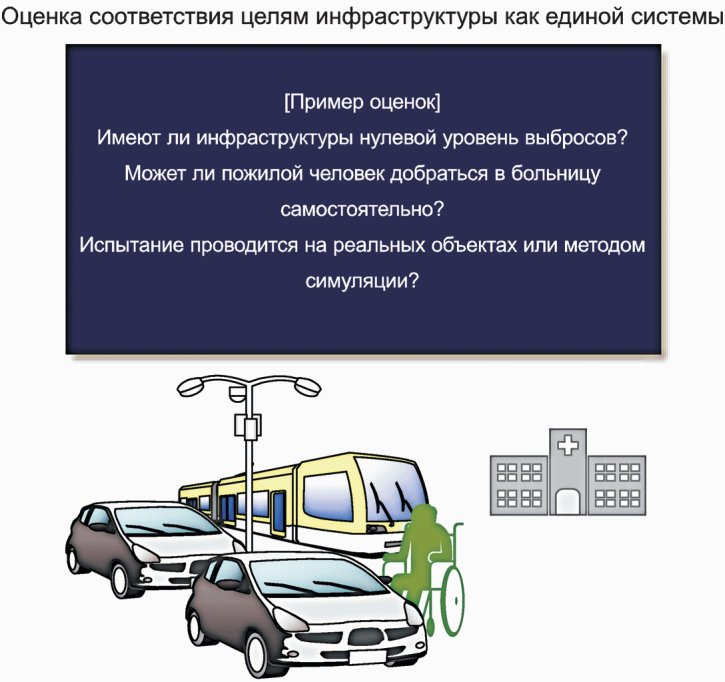

6.4.3 Оценка инфраструктуры умного города как единой системы (этап 3-3)
На данном этапе проводится оценка инфраструктуры умного города как единой системы. Целью оценки является определение соответствия плана и конструкции инфраструктуры умного города как единой системы целям, установленным в концепции инфраструктуры умного города на этапе 2-1 (см. рисунок 11).

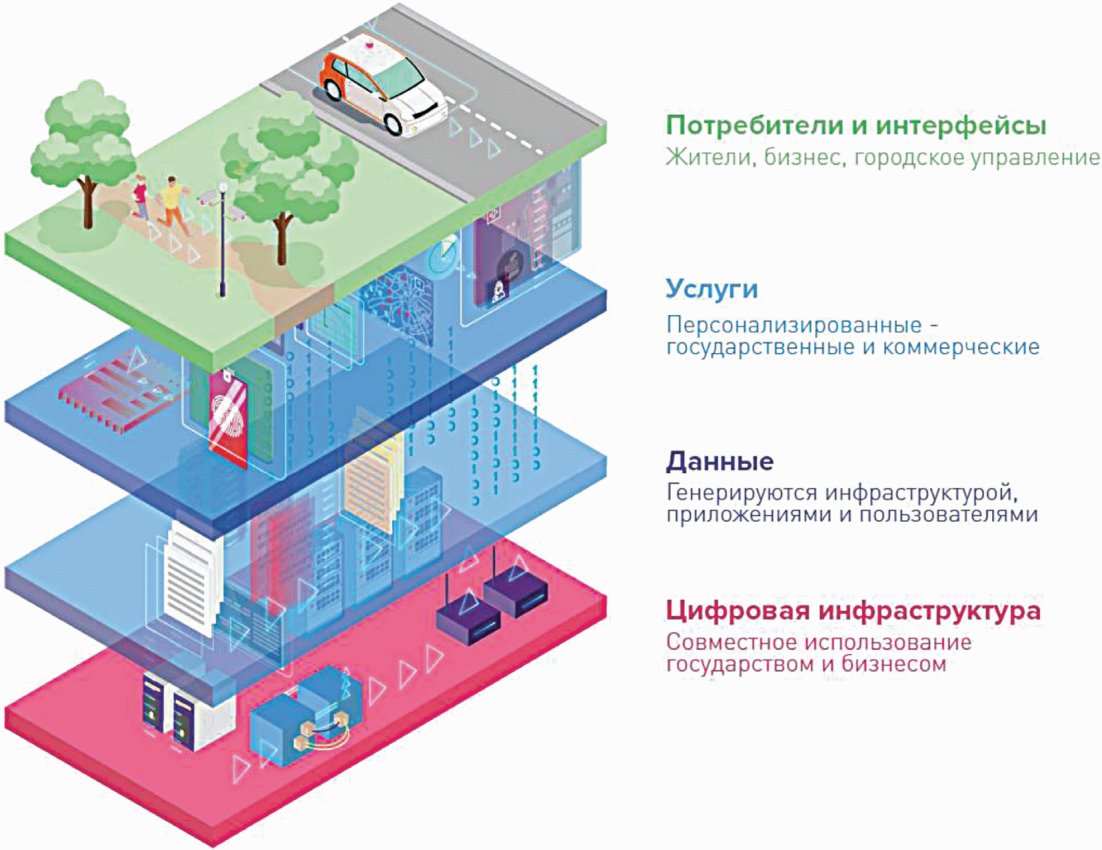

![]() как единой системы
Для проведения оценки могут быть использованы показатели умного города.
Оценка проводится на основе сбора данных и мониторинга инфраструктуры под руководством разработчика, владельца инфраструктуры или оператора.
Целью данного этапа является эксплуатация и обслуживание инфраструктуры умного города.
На данном этапе оператор каждой системы инфраструктуры:
a) проводит эксплуатацию и обслуживание системы в соответствии с планами, которые по возможности включают информацию из инфраструктуры умного города с целью профилактического и/или прогнозируемого обслуживания для снижения затрат и повышения безопасности;
b) анализирует новые риски, возникшие (или определенные) на данном этапе.
Целью данного этапа является разработка и внедрение плана модернизации инфраструктуры умного города.
На данном этапе разработчики:
a) разрабатывают планы, которые по возможности включают информацию из инфраструктуры умного города для снижения затрат и повышения безопасности в процессе модернизации инфраструктуры умного города;
b) проводят модернизацию инфраструктуры умного города в соответствии с планами.
Примечание - К данному этапу относятся процессы адаптации, трансформации, реконструкции и восстановления инфраструктуры умного города.
В исключительных случаях необходимо вывести инфраструктуру умного города из эксплуатации. Для вывода из эксплуатации разработчики:
a) используют и анализируют данные, полученные от инфраструктуры умного города, для ее вывода из эксплуатации наиболее безопасным и экономичным способом;
b) разрабатывают планы вывода из эксплуатации инфраструктуры умного города;
c) проводят вывод инфраструктуры умного города из эксплуатации в соответствии с разработанными планами.
В настоящем разделе определены возможные взаимодействия в инфраструктуре умного города как в единой системе. Данные взаимодействия должны быть учтены при разработке инфраструктуры умного города.
Включает в себя следующее:
a) обмен информацией/данными, энергией, материалами или сигналами между инфраструктурами;
b) нежелательное влияние процессов одной инфраструктуры на другие инфраструктуры.
Включает в себя следующее:
a) обмен информацией между соответствующими заинтересованными сторонами;
b) анализ воздействия/влияния изменения поведения человека.
Включает в себя следующее:
a) взаимодействие между инфраструктурами и деятельностью города;
b) взаимодействие между инфраструктурами и окружающим пространством и/или прилегающими территориями города;
c) долгосрочные экономические, демографические, технические и экологические изменения в городе, что является одним из наиболее важных факторов, которые следует учитывать.
В настоящем разделе определен общий процесс управления взаимодействиями и связанными с ними проблемами для достижения эффективного и результативного развития, эксплуатации и обслуживания инфраструктур умного города для обеспечения взаимодействия между инфраструктурами.
В основе процесса управления взаимодействиями и связанными с ними возможностями и проблемами находится валидация (см. рисунок 12).
Примечание - При реальном внедрении может наблюдаться некоторое дублирование процессов валидации.

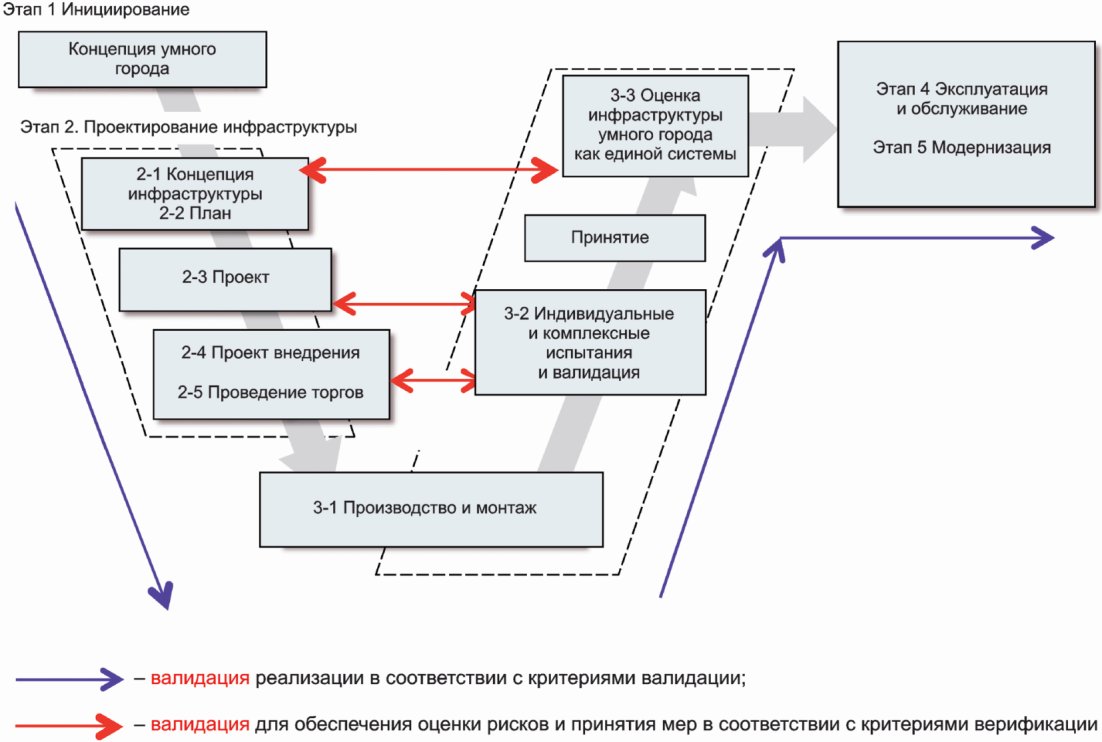

![]() инфраструктуры умного города
8.3.1 Идентификация взаимодействий
Взаимодействия определяются впервые на этапе концепции инфраструктуры (этап 2-1) при интеграции инфраструктур в существующие городские механизмы.
8.3.2 Рассмотрение взаимодействий
Взаимодействия, их возможности и проблемы детально описываются на этапе плана (этап 2-2) и проекта (этап 2-3).
На данных этапах также рассматриваются меры по использованию возможностей и противодействию проблемам.
8.3.3 Распределение ответственности
Должна быть установлена ответственность заинтересованных сторон, касающаяся взаимодействий и связанных с ними возможностей и проблем.
С помощью оценки соответствия и испытаний на местах проверяется реализация мер по использованию возможностей и контрмер с целью противодействия проблемам.
В настоящем разделе представлены рекомендации по валидации и верификации при идентификации и управлении взаимодействиями инфраструктуры умного города для каждого этапа жизненного цикла инфраструктуры. Рекомендации могут быть адаптированы для использования с учетом отдельных рекомендаций целевой инфраструктуры.
Действия на этапах осуществляют операторы, владельцы инфраструктуры и поставщики услуг.
9.2.1.1 При уточнении текущего состояния и потребностей:
a) должны быть исследованы и определены внешние факторы (общество, экономика и регуляторная среда), влияющие на умный город;
b) должны быть определены и отслеживаться процесс исследования и исходные данные.
9.2.1.2 При разработке концепции умного города:
a) должна быть определена связь между внешними факторами (результатами исследования) и концепцией умного города;
b) должна быть определена методология регулярной оценки состояния внешних факторов.
9.2.2 Ответственность
За выполнение рекомендаций, содержащихся в 9.2.1, должны нести ответственность разработчики инфраструктуры.
9.3.1.1 При разработке концепции инфраструктуры умного города должны быть определены цели инфраструктуры как единой системы.
9.3.1.2 При рассмотрении рисков, которые определены на основе концепции:
a) взаимодействия следует выделять из внешних факторов;
b) на основе взаимодействий должны быть определены сценарии, связанные с рисками;
c) на основе сценариев должны быть определены риски.
При разработке концепции инфраструктуры умного города необходимо рассмотреть риски, которые определены на основе концепции:
a) должны быть определены критерии достижения целей инфраструктуры как единой системы и методы их оценки;
b) должны быть определены политика и процессы управления в случае недостижения поставленных целей.
9.3.3 Ответственность
За выполнение рекомендаций, содержащихся в 9.3.1 и 9.3.2, должны нести ответственность разработчики инфраструктуры.
9.4.1.1 При разработке плана:
a) должны быть определены функциональные характеристики систем инфраструктуры с учетом концепции инфраструктуры;
b) должен быть определен план интеграции между целевой и существующей инфраструктурой.
9.4.1.2 При определении рисков с учетом основного плана:
a) на основе плана должны быть определены взаимодействия, описанные в разделе 7;
b) на основе взаимодействий должны быть определены сценарии, которые должны привести к возникновению рисков;
c) на основе сценариев должны быть определены и оценены риски;
d) между системами инфраструктуры должны быть распределены функциональные требования для снижения каждого риска.
При разработке плана должны быть рассмотрены риски, определяемые на основе плана:
a) должны быть определены критерии достижения функциональных требований для каждой системы инфраструктуры и методологии оценки достижения;
b) должны быть определены политика и процессы управления в случае невыполнения требований.
9.4.3 Ответственность
За выполнение рекомендаций, содержащихся в 9.4.1 и 9.4.2, должны нести ответственность разработчики инфраструктуры.
9.5.1.1 При разработке проекта:
a) внешние спецификации должны быть определены в соответствии с оценкой риска, проводимой в плане;
b) могут принять участие граждане.
9.5.1.2 При определении рисков с учетом фундаментального проекта:
a) на основе проекта должны быть определены все взаимодействия, включая взаимодействия между системами инфраструктуры;
b) на основе взаимодействий должны быть определены сценарии, которые могут привести к возникновению рисков;
c) на основе сценариев должны быть определены и оценены риски;
d) для снижения каждого риска между системами инфраструктуры должны быть распределены внешние спецификации.
При разработке проекта и определении рисков на основе проекта:
a) должны быть определены критерии соответствия внешним спецификациям для каждой системы инфраструктуры и методологии оценки соответствия;
b) должны быть определены политика и процессы управления в случае несоответствия спецификаций.
9.5.3 Ответственность
За выполнение рекомендаций, содержащихся в 9.5.1 и 9.5.2, должны нести ответственность разработчики инфраструктуры.
9.6.1.1 При разработке проекта внедрения должны быть установлены технические условия проекта внедрения в соответствии с оценкой риска на основе проекта.
9.6.1.2 При определении рисков, выявляемых на этапе проекта внедрения:
a) должны быть определены взаимодействия, которые необходимы для достижения подотчетности и могут быть выделены из проекта внедрения;
b) на основе взаимодействий должны быть определены сценарии, которые необходимы для достижения подотчетности и могут привести к возникновению рисков;
c) на основе сценария должны быть определены и оценены риски, которые необходимы для обеспечения подотчетности;
d) для снижения каждого риска между инфраструктурными системами или подсистемами должны быть распределены требования к проекту внедрения.
9.6.1.3 При разработке руководств по эксплуатации и обслуживанию:
a) в руководствах должны быть определены все риски, которые не могут быть в достаточной степени смягчены внешними спецификациями систем инфраструктуры;
b) должен быть определен процесс, встроенный в эксплуатацию и обслуживание, непрерывного выделения взаимодействий и связанных с ними рисков и проведения оценки рисков.
9.6.2.1 При разработке проекта внедрения и устранении рисков, которые могут быть выявлены на этапе проекта внедрения:
a) должны быть определены критерии достижения требований проекта внедрения и методологии оценки их достижения;
b) должны быть определены политика и процессы управления в случае несоответствия требованиям.
9.6.2.2 При разработке руководств по эксплуатации и обслуживанию должны быть определены процедуры валидации этих руководств (и при необходимости их пересмотра) на этапе эксплуатации и обслуживания.
9.6.3 Ответственность
За выполнение рекомендаций, содержащихся в 9.6.1 и 9.6.2, должны нести ответственность операторы и поставщики услуг.
9.7.1.1 При проведении торгов:
a) должны быть разработаны рекомендации к проведению торгов, соответствующих каждому уровню риска, определенному в оценке риска;
b) требования к проведению торгов должны учитывать TCO целевой инфраструктуры умного города.
9.7.1.2 При оценке и отборе конкурсной документации:
a) тендерная документация (по которой заключаются контракты) должна соответствовать внешним спецификациям каждой системы инфраструктуры;
b) должна быть определена TCO целевой инфраструктуры умного города.
При проведении торгов на заключение договоров:
a) стандарты оценки тендерных заявок должны быть определены до проведения торгов;
b) заключение договоров должно основываться на определенных стандартах оценки.
9.7.3 Ответственность
За выполнение рекомендаций, содержащихся в 9.7.1 и 9.7.2, должны нести ответственность разработчики инфраструктуры.
На этапе производства и монтажа соответствующие процессы, связанные с взаимодействиями на данном этапе, должны быть задокументированы.
При производстве и монтаже необходимо определить, что процессы ведутся в соответствии с производственными и монтажными планами.
9.8.3 Ответственность
За выполнение рекомендаций, содержащихся в 9.8.1 и 9.8.2, должны нести ответственность операторы и поставщики услуг.
9.9.1.1 При проведении индивидуальных испытаний систем инфраструктуры:
a) должны быть проведены элементы испытаний, связанные с индивидуальной производительностью каждой системы инфраструктуры;
b) каждый процесс, проведенный в ходе испытаний, должен быть задокументирован.
9.9.1.2 При проведении комплексных испытаний систем инфраструктуры:
a) должны быть проведены элементы испытаний, связанные с влиянием интеграции систем инфраструктуры;
b) каждый процесс, проведенный в ходе испытаний, должен быть задокументирован.
9.9.2.1 При проведении индивидуальных испытаний систем инфраструктуры:
a) должен быть определен план валидации требований к проекту внедрения;
b) валидация должна проводиться в соответствии с планом.
9.9.2.2 При проведении комплексных испытаний систем инфраструктуры:
a) должны быть определены планы валидации внешних спецификаций и функциональных требований;
b) валидация должна проводиться в соответствии с планами.
9.9.3 Ответственность
За выполнение рекомендаций, содержащихся в 9.9.1 и 9.9.2, должны нести ответственность операторы и поставщики услуг.
При проведении общей оценки (оценки соответствия) целей инфраструктуры умного города как единой системы:
a) должен быть выполнен каждый пункт общей оценки эффективности, который рассматривается в реальных условиях;
b) каждый процесс, проведенный в ходе оценки, должен быть задокументирован.
При проведении общей оценки (оценки соответствия) целей инфраструктуры умного города как единой системы:
a) должен быть определен план валидации всей инфраструктуры;
b) валидация должна осуществляться в соответствии с планом валидации;
c) результаты общей оценки должны быть использованы при проектировании/эксплуатации/обслуживании инфраструктуры умного города.
9.10.3 Ответственность
За выполнение рекомендаций, содержащихся в 9.10.1 и 9.10.2, должны нести ответственность разработчики инфраструктуры.
9.11.1.1 При нормальной эксплуатации и обслуживании:
a) планы эксплуатации и обслуживания должны разрабатываться в соответствии с руководствами по эксплуатации и обслуживанию;
b) планы эксплуатации и обслуживания должны разрабатываться таким образом, чтобы правильно выделять, оценивать и распределять взаимодействия и связанные с ними риски, возникающие на данном этапе;
c) необходимо отслеживать, что эксплуатация и обслуживание проводятся в соответствии с планами эксплуатации и обслуживания.
9.11.1.2 Необходимо отслеживать, что работа в любой аварийной ситуации проводилась в соответствии с руководством по аварийным процедурам.
9.11.1.3 При устранении рисков, которые должны быть выявлены на этапе эксплуатации и обслуживания:
a) данные умного города о деятельности инфраструктуры должны собираться и анализироваться для обеспечения более эффективной эксплуатации и профилактического обслуживания;
b) должны быть определены соответствующие взаимодействия, вновь возникшие или выявленные на этапе эксплуатации и обслуживания;
c) на основе взаимодействий должны быть определены все сценарии, которые должны вызвать риски;
d) на основе сценариев должны быть определены и оценены все риски;
e) меры по снижению каждого риска должны быть описаны в руководствах по эксплуатации/обслуживанию или в плане реконструкции.
На этапе эксплуатации и обслуживания:
a) должен быть определен план валидации всей инфраструктуры;
b) валидация должна осуществляться в соответствии с планом валидации;
c) должен быть определен план действий в случае недостижения целей всей инфраструктуры.
9.11.3 Ответственность
За выполнение рекомендаций, содержащихся в 9.11.1 и 9.11.2, должны нести ответственность операторы и/или организации, отвечающие за эксплуатацию/обслуживание целевой инфраструктуры.
9.12.1 Рекомендации по верификации и валидации
При разработке плана модернизации и его реализации:
a) модернизация должна проводиться в соответствии с этапами 1 - 4 жизненного цикла, представленными в 6;
b) модернизация должна проводиться в соответствии с рекомендациями, представленными в 9.
9.12.2 Ответственность
Организация, отвечающая за выполнение рекомендаций, зависит от этапа жизненного цикла. Возможная ответственность на каждом этапе жизненного цикла представлена в 9.2 - 9.11.
(справочное)
ПРИМЕНЕННОГО В НЕМ МЕЖДУНАРОДНОГО СТАНДАРТА
